品質閉環的核心不是把文件放在一起,而是讓變更能找到所有受影響資料
DFMEA、PFMEA、Control Plan、APQP、PPAP、8D 與工程變更若各自存在試算表、文件夾或不同系統,就容易出現版本不同步、措施未回饋及量產核准與實際產品配置不一致。PLM 的價值是提供產品、料號、BOM、版本、配置、變更與驗證證據的共同脈絡。
01 · MARKET DIRECTION
Siemens 2606 將 PLM、FMEA、品質策劃與持續改善放在同一產品脈絡

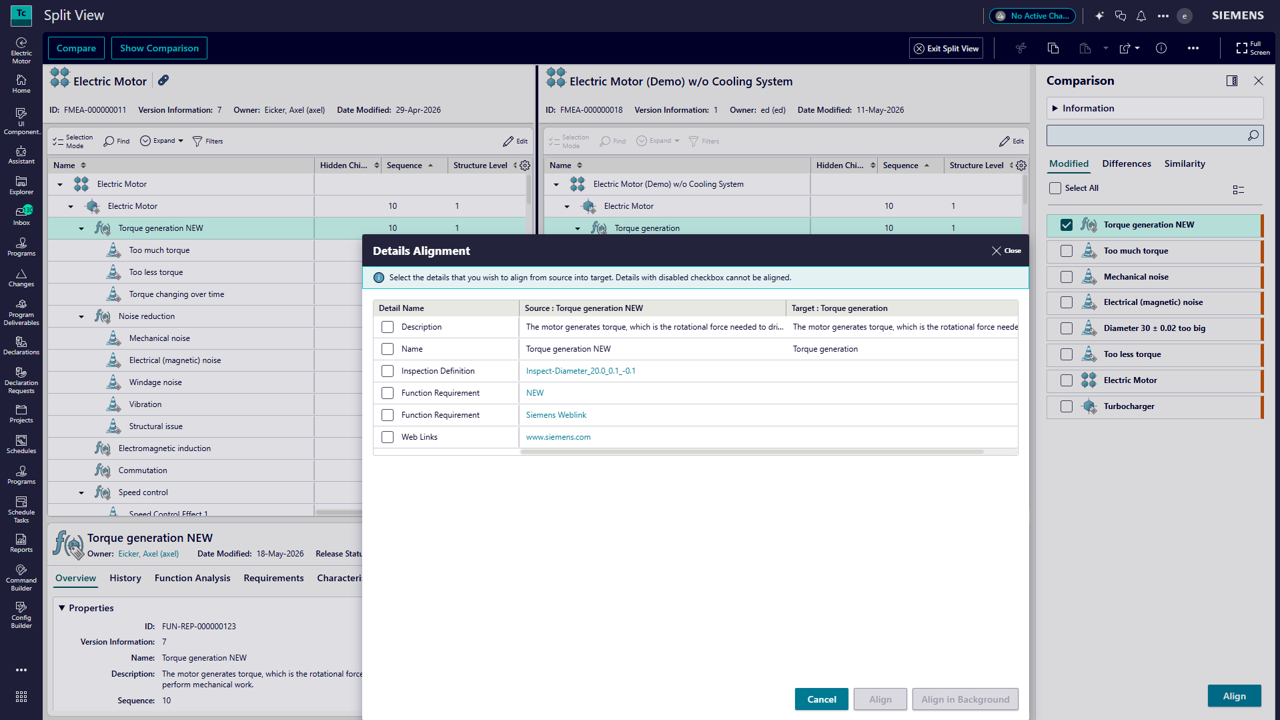

Siemens 對 Teamcenter Quality 2606 的公開說明,涵蓋 FMEA 主版與變體比較、由 BOM/BOP 調整 FMEA 結構、Control 與 Inspection Planning、Problem Solving、Quality Action,以及 APQP/PPAP 的稽核與追蹤能力。這顯示品質資料與產品生命週期連結,已是明確的工業軟體市場方向。

02 · ONE PRODUCT CONTEXT
把品質方法連到 Part、BOM、版本與變更
這個關係不代表所有資料都必須搬入同一資料庫;重點是每筆品質事件、風險、交付物、核准與變更,都能透過受控識別連回正確產品版本。
03 · FMEA
FMEA 應連回功能、產品結構、製程與控制
設計風險
連結需求、功能、設計特性、零件、介面、失效模式、原因與預防/偵測控制。
製程風險
連結製程、工序、設備、製程特性、失效原因、控制方法與反應計畫。
重新評估
設計、BOM、材料、製程或供應商變更時,找出需要重新檢視的 FMEA 範圍。
控制一致性
確認重要特性、方法、頻率、界限與反應計畫仍與 PFMEA 及最新版本一致。
04 · APQP AND PPAP
任務完成不等於交付內容已核准,PPAP 也必須指向正確配置
| 流程 | PLM 可連結的脈絡 | 變更時應確認 |
|---|---|---|
| APQP | 階段、Deliverable、Gate、Owner、到期日與受控文件。 | 產品或製程變更是否重開任務與核准。 |
| Control Plan | 產品/製程特性、檢驗方法、頻率、界限與反應。 | 是否與最新 PFMEA、圖面及製程一致。 |
| PPAP | 料號、版本、工廠、供應商、提交內容與核准狀態。 | 是否依客戶、專案及變更範圍重新提交。 |
| Supplier | 供應商、製造地點、零件、提交、補件及退回。 | 供應商或來源變更對核准狀態的影響。 |
不能自行假設任何工程變更都必須完整重新 PPAP;提交 Level、觸發條件及內容應依客戶要求、產業規範與專案判定。
05 · 8D AND KNOWLEDGE FEEDBACK
8D 結案不等於閉環完成
品質事件應能追溯到受影響產品、配置、工廠與供應商;Root Cause、Escape Point、Corrective Action 及驗證證據完成後,還要判斷是否更新 FMEA、Control Plan、圖面、製程文件、檢驗規範、設計標準與 Lessons Learned。
問題脈絡
客訴、不合格、偏差、批次、序號、供應商與現場證據。
原因與外逸點
區分根本原因、偵測失效、臨時措施與永久改善。
受控措施
責任、期限、狀態、核准及需要觸發的工程變更。
成效驗證
以結果、期間、樣本與證據判定改善是否有效並可結案。
06 · ENGINEERING CHANGE LOOP
從品質問題到 ECR/ECO,再回到標準與知識
- 記錄客訴、不合格、偏差或其他品質事件及其產品脈絡。
- 透過 8D 或受控問題解決流程分析根因、外逸點與臨時措施。
- 識別受影響的 Part、BOM、需求、製程、工廠、供應商與配置。
- 重新檢視 DFMEA、PFMEA、Control Plan 與既有驗證證據。
- 建立 ECR 並完成技術、品質、成本、供應鏈及法規影響分析。
- 核准 ECO,更新產品、製程、文件、軟體及相關品質資料。
- 依客戶、專案及變更範圍判斷是否需要重新驗證或 PPAP。
- 確認工廠、供應商與服務端依生效點完成正確版本切換。
- 蒐集量產及使用結果,驗證改善是否有效且沒有新增風險。
- 更新 FMEA、Control Plan、設計/製程標準與 Lessons Learned。
07 · DATA RELATIONSHIP
每個資料物件都要知道「連到什麼」以及「何時重新確認」
| 資料物件 | 必須連結的內容 | 變更時需要確認 |
|---|---|---|
| Part/BOM | 圖面、規格、材料、配置、工廠與供應商。 | 受影響版本與生效時間。 |
| DFMEA | 功能、需求、設計特性及驗證。 | 設計風險是否重新評估。 |
| PFMEA | 工序、設備、製程特性及控制。 | 製程風險與控制是否改變。 |
| Control Plan | 特性、方法、頻率、界限及反應計畫。 | 是否與最新 PFMEA 一致。 |
| APQP | 任務、Deliverable、Gate 及核准。 | 是否需要重新開啟。 |
| PPAP | 料號、版本、工廠、供應商及提交狀態。 | 是否需要重新提交。 |
| 8D | 問題、原因、措施、責任及驗證。 | 是否回饋設計與製程。 |
| ECR/ECO | 影響、核准、生效、實施及驗證。 | 品質文件是否同步完成。 |
08 · SYSTEM RESPONSIBILITY
PLM、QMS、ERP、MES 與供應商平台需要清楚分工
產品與變更主線
產品定義、BOM、文件、版本、配置與工程變更。
品質事件與改善
稽核、不合格、客訴、矯正措施與品質流程。
企業資源
採購、物料、成本、訂單、供應來源與交易資料。
製造執行
工序、設備、批次、序號、檢驗與現場結果。
外部協作
供應商提交、問題回覆、補件、核准與狀態。
跨系統洞察
趨勢、風險、重複問題、績效與管理決策。
實際系統邊界應依企業架構與責任設計;重點是唯一識別、版本與資料責任,不是把所有資料無目的複製到 PLM。
09 · IMPLEMENTATION ROADMAP
從一個產品線與一條品質閉環開始
- 選擇具代表性的產品線、工廠或品質問題類型。
- 盤點 Part、BOM、FMEA、Control Plan、PPAP、8D 與工程變更資料。
- 確認每種資料的系統責任、負責角色及核准權限。
- 定義產品、零件、版本、配置、工廠及供應商的唯一識別。
- 建立品質問題到 ECR/ECO 的追溯鏈與必要欄位。
- 使用真實案例驗證受影響資料、責任及生效範圍。
- 定義版本、權限、核准、稽核、例外與回復規則。
- 只串接必要資料,避免無治理的大量雙向同步。
- 建立 Baseline、KPI 與移轉前後的驗收條件。
- 試點穩定後,再擴展到其他產品線、工廠與供應商。
10 · KPI
衡量閉環速度、完整度與重複問題,而不是文件數量
影響分析時間
品質問題建立後,到完成產品與製程影響分析所需時間。
文件一致性
FMEA、Control Plan 與最新產品/製程版本不一致的數量。
變更完整率
工程變更後應更新但尚未完成的品質資料比例。
PPAP 重工
退件、補件及因版本錯誤造成的重複提交次數。
問題重複率
相同或相似原因再次發生的頻率與涉及產品範圍。
證據覆蓋率
可追溯到設計、製程、變更與驗證證據的問題比例。
11 · CONCLUSION
Closed-loop Quality 是受控產品脈絡上的持續回饋
FMEA、APQP、PPAP 與 8D 不應只是分散文件。PLM 能提供產品、BOM、版本、配置與工程變更主線;QMS、ERP、MES 及供應商平台則保留各自的作業責任。企業應從具體產品線與真實品質事件試點,證明資料關係、流程責任與驗證證據能形成閉環,再逐步擴展。
RELATED CONTENT
延伸閱讀與相關解決方案
QUALITY LOOP READINESS
先選一個真實問題,畫出資料與責任的閉環
從產品、FMEA、Control Plan、8D 與工程變更的現況盤點開始,找出最常斷裂的交接點。
預約說明 ↗OFFICIAL SOURCES
官方資料來源
Siemens:What’s new in Teamcenter Quality 2606 — FMEA、Control/Inspection Planning、Problem Solving、Quality Action、APQP 與 PPAP 更新。
Siemens:Teamcenter Quality and Compliance Management — 從設計、製造到現場回饋的 closed-loop quality 定位。
Siemens:Introducing Teamcenter 2606 — PLM、品質、工程變更、Inspection Planning 與執行追溯。
AIAG:Automotive Core Tools — APQP、Control Plan、PPAP、FMEA 等核心工具資訊。
本文整理日期為 2026 年 10 月 14 日。品質方法、提交要求、產品版本、模組、授權與整合能力,應以適用標準、客戶要求、供應商最新正式文件及實際環境驗證為準。
